我省三电厂高能耗机组发电重要设施爆破拆除顺利完成

发布时间:2010-09-19 11:19

 为响应国家“节能减排”政策,实现浙江省“十一五”节能降耗目标任务,促进经济社会又好又快发展,根据浙江省省政府的统一部署,要求华能长兴电厂、温州电厂和宁波明耀环保热电厂等三家电厂高能耗的机组按时关停。根据这一部署要求,三家电厂近日对各自高能耗的发电配套重要设施:如烟囱、冷却塔和输煤栈桥等按计划要求进行了爆破拆除,并圆满地完成了任务。协会对此项工作非常重视,派多名专家参加了前期咨询、方案评审、爆前检查等关键工作,认真指导爆破拆除的安全实施,受到了业主和当地公安机关的好评。

一、华能长兴电厂#4#5冷却塔成功爆破拆除

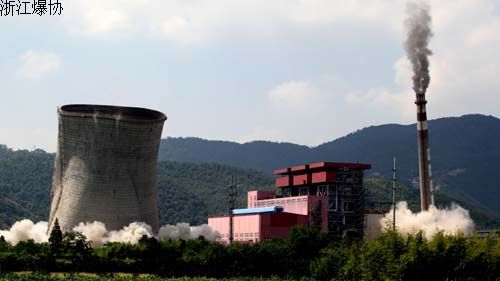

华能长兴电厂#4#5冷却塔于2010916下午1550分,成功爆破拆除,爆破效果完全达到设计和施工技术要求,爆破未对该厂区、浙能长兴电厂、周边居民和人员安全造成影响。

 两座冷却塔为钢筋混凝土薄壳结构,高90m,基础面直径71.752m,顶部出口直径43.12 m。该工程工期紧、周边环境十分复杂、属A级爆破工程。该项目由工程兵工程学院南京工程爆破技术服务部设计与施工,浙江民能爆破工程咨询有限公司监理。

爆破拆除仪式会议照片

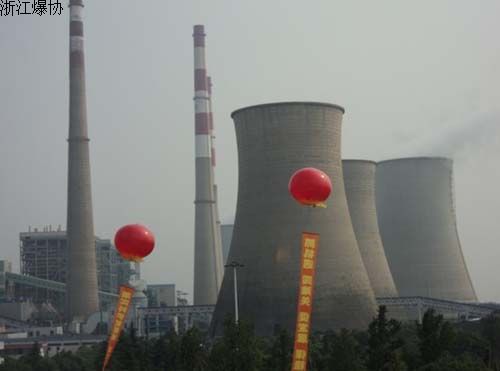

爆破前#4#5冷却塔

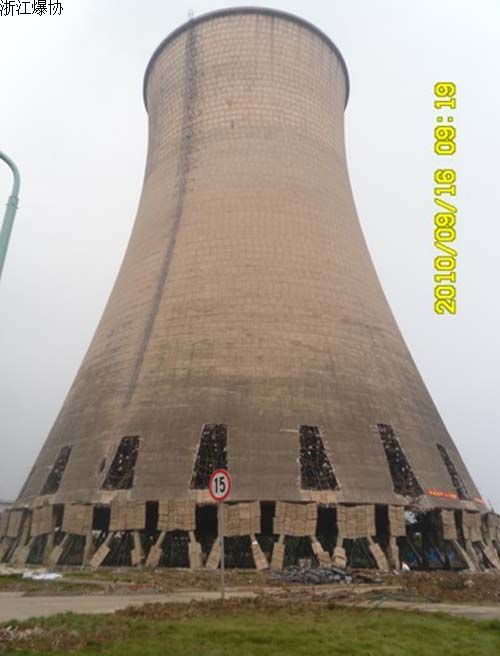

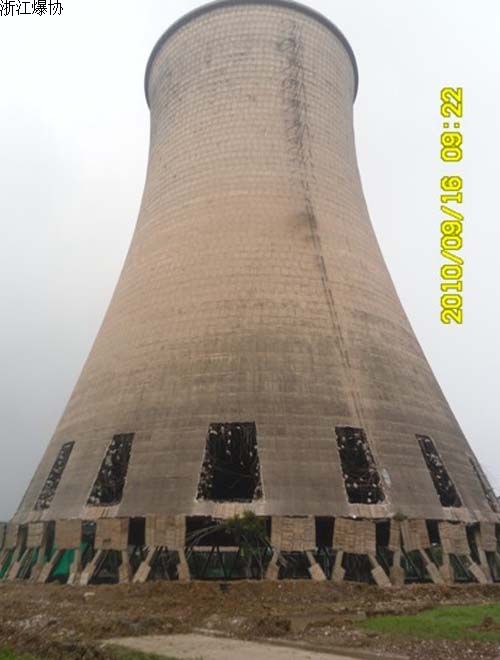

#4冷却塔爆破前

#4冷却塔爆破后

#5冷却塔爆破前

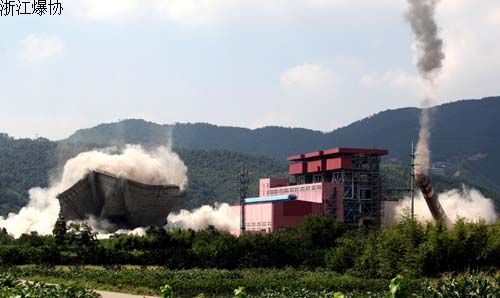

#5冷却塔爆破后

二、温州电厂一期#4转运站及#4输煤栈桥爆破拆除圆满成功

 20109161040分,随着指挥长“54321,起爆的起爆令,温州发电厂一期#4转运站及#4输煤栈桥轰然倒塌,爆破振动微弱,周边建筑及人员未受影响,爆破拆除工作取得成功。该项目由浙江京安爆破工程有限公司设计与施工,浙江民能爆破工程咨询有限公司监理。

爆破前

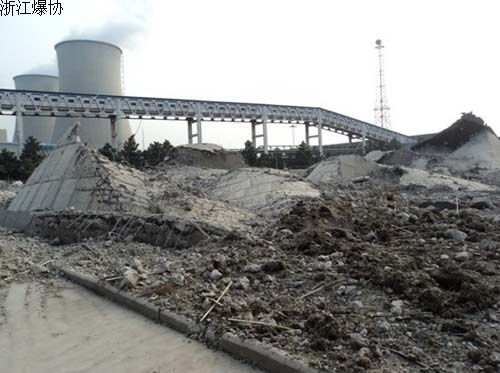

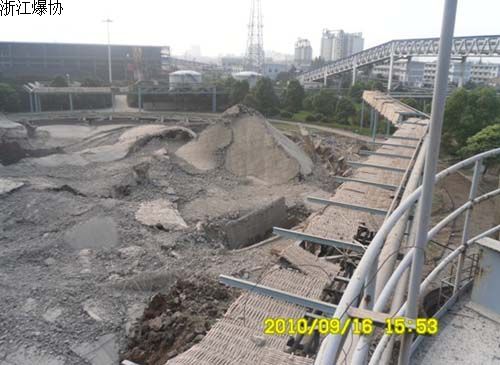

爆破后

三、宁波明耀环保热电厂烟囱、冷却塔成功爆破拆除

 917下午1时,明耀环保热电厂一座120高烟囱和一座90高冷却塔同时被成功爆破拆除。地处宁波经济技术开发区的宁波明耀环保热电厂于98停产,在短短9天时间内完成了设计、评估、审批、爆破施工,实现了工作的高效率,也体现了政府对节能减排工作的高度重视。该项目由工程兵工程学院南京工程爆破技术服务部设计与施工,浙江弗斯特爆破咨询有限公司监理。
